Exce2010如何快速建立任务计划进度图表

1、打开Excel文档。如下图小编需要根据每项任务的工期设计一个简单的计划进度图表。

3、这样,一个任务工期简单的计划表就显示完成 ,但是却不能表示进度。接下来我们要进一步设置。

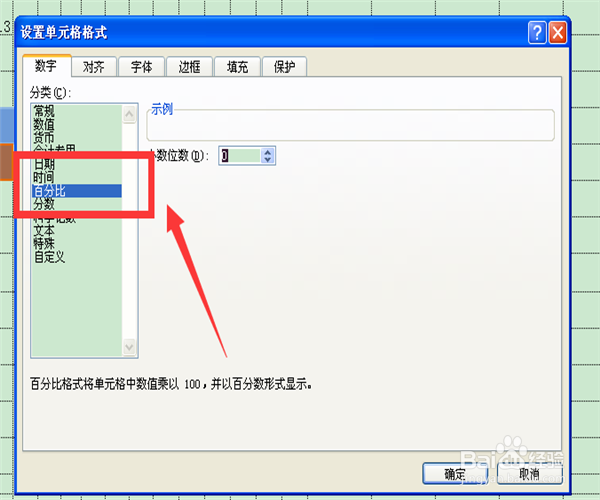

5、然后在设置单元格格式中,选择“百分比”,你可以选择保留几位小数。

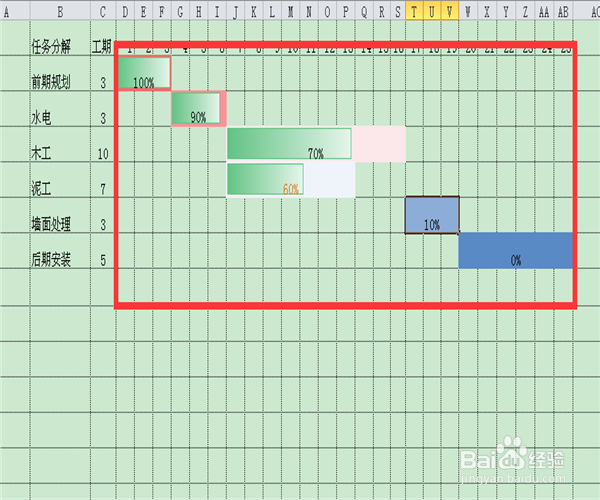

7、然后,根据目前的工作进度情况,输入各项任务的进度情况,便可以看到每个任务目前的旅邯佤践进度情况了哦。非常清晰,一目了然。
