如何理解和运用节拍时间与周期时间
1、节拍时间与周期时间的对比:

2、节拍时间:

3、举例说明:
某产品客户的周需求量为2000PCS,求节拍时间。

4、实际运用:

某产品客户的周需求量为2000PCS,该产爹帽趴品经过计算营运成本,需要每天开2班,每班各12小时,每班产出200PCS成本最低,求节拍时间。
此时,客户需要每周2000PCS这个指标,被每班200PCS取代。

5、周期时间:
实际生产出一个产品的时间。

6、周期时间运用的例子:
一个产品秒表测量完成时间为882秒,计划安排6个工位生产,求每个工位的设计工位周期时间:

7、下图为实际测量的各工位周期时间。菊罪
由于周期时间由瓶颈工位决定,因此,该产品的实际工位周期时间为187秒。

8、假设节拍时间为174秒,用图显示工位周期时间与节拍时间绵杰的差异:

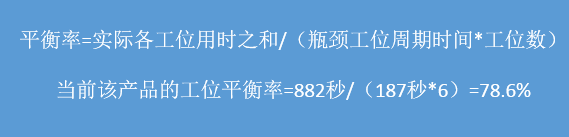

9、计算当前周期时间的平衡率
