如何用excel制作工程项目进度图(甘特图)

2025-05-20 12:08:05

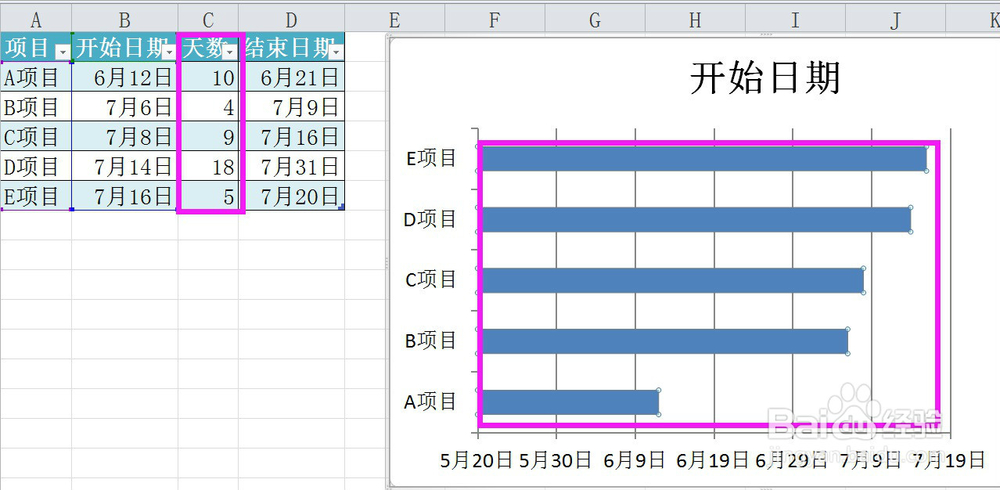

1、原始数据如下:

如何用excel制作工程项目进度图(甘特图)

2、选中A列和B列的数据,点击“插入”→“条形图”→“堆积条形图”,弹出图表区:

如何用excel制作工程项目进度图(甘特图)
如何用excel制作工程项目进度图(甘特图)

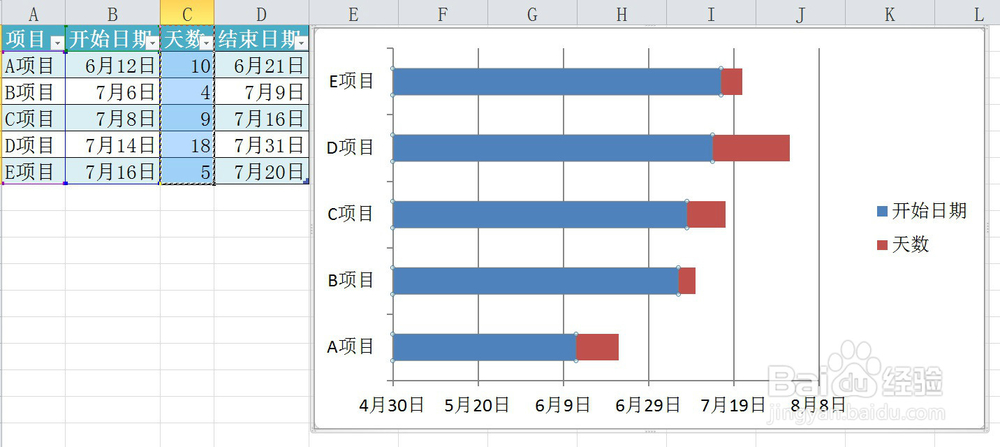

3、复制C列数据→选中图标区→粘贴:

如何用excel制作工程项目进度图(甘特图)

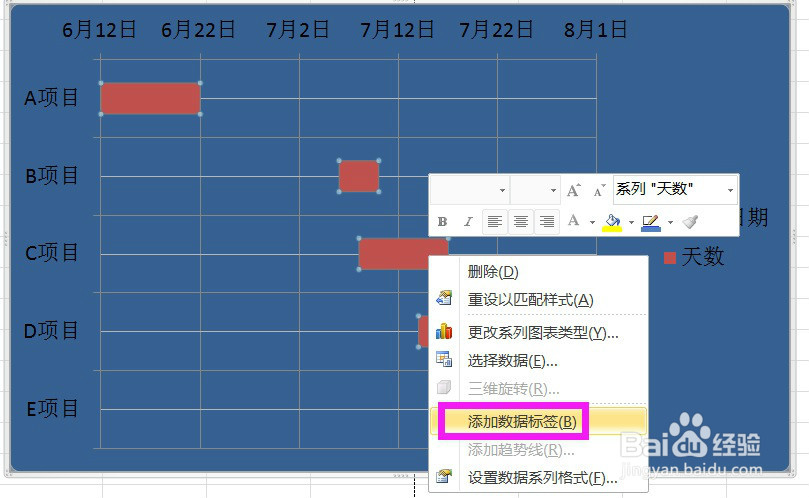

如何用excel制作工程项目进度图(甘特图)

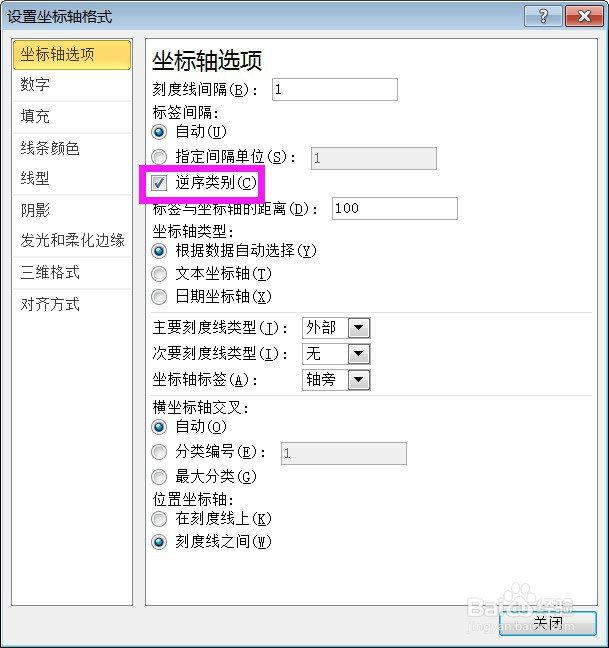

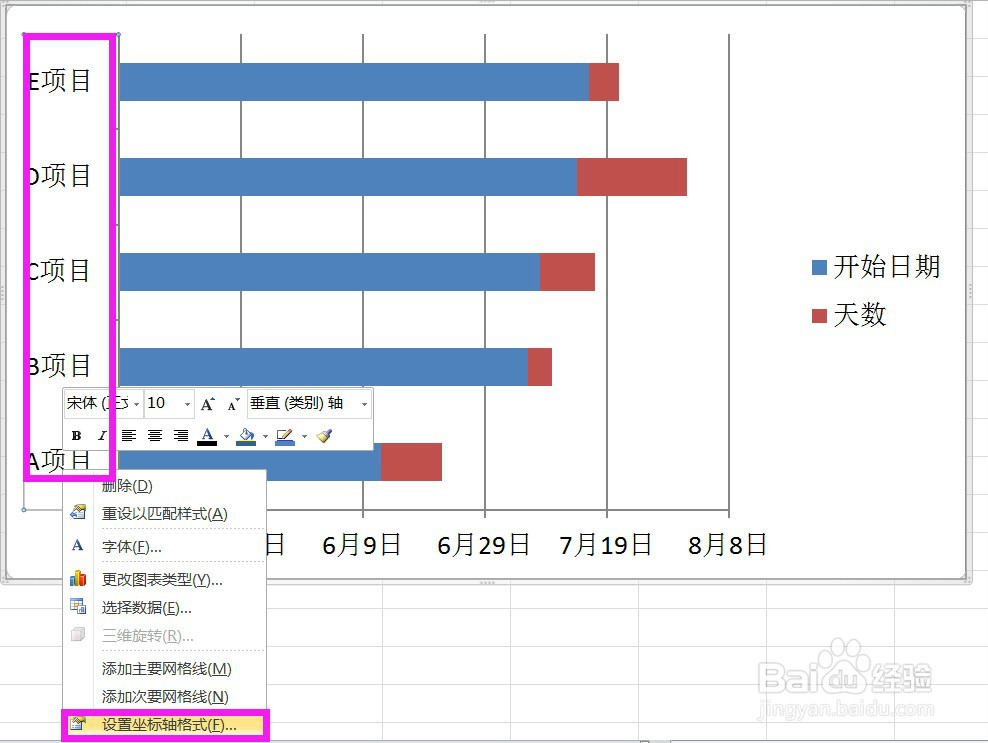

4、选中图标区左侧的项目→右键→设置坐标轴格式→坐标轴选项→逆序类别

如何用excel制作工程项目进度图(甘特图)
如何用excel制作工程项目进度图(甘特图)
如何用excel制作工程项目进度图(甘特图)

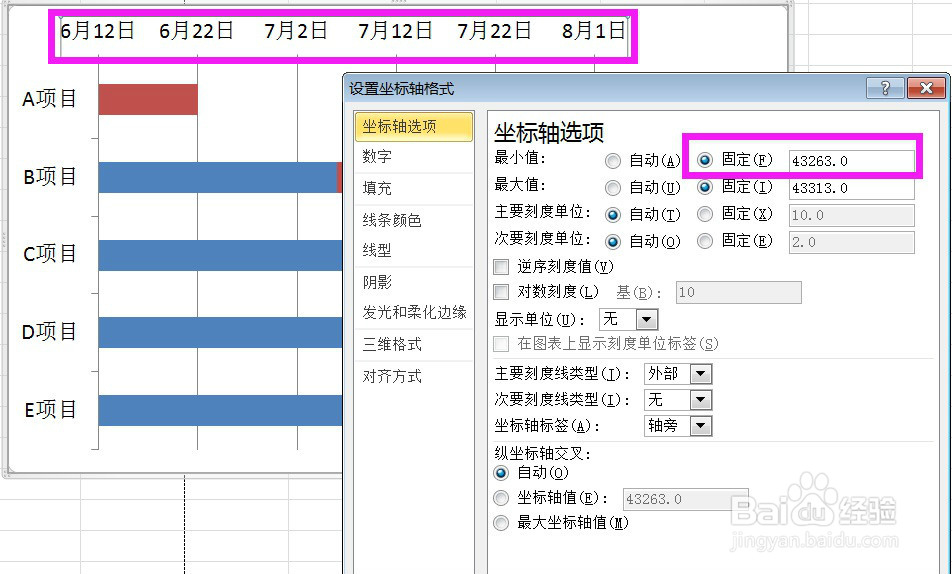

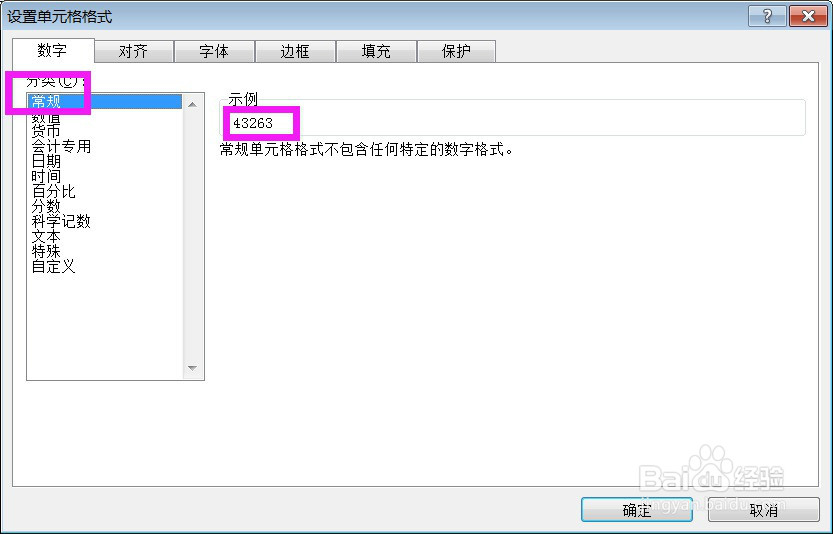

5、确定数据源中最早日期的常规数。我们看到本数据源的最早日期是2018年6月12日,选中“6月12日”所在的单元格→右键→设置单元格格式→常规→示例处显示的数据是43263。

如何用excel制作工程项目进度图(甘特图)
如何用excel制作工程项目进度图(甘特图)

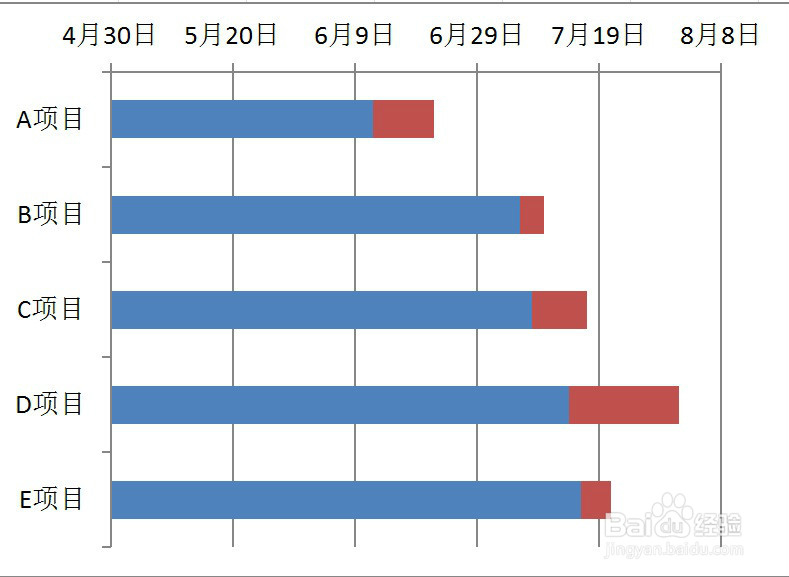

6、选中图表区的日期栏,陴查哉厥右键→设置坐标轴格式→最小值处:43263。温馨提示:此时,我们发现图标的起点日期变为6月12日。同样道理,我们也可以设置图标的终止日期。

如何用excel制作工程项目进度图(甘特图)

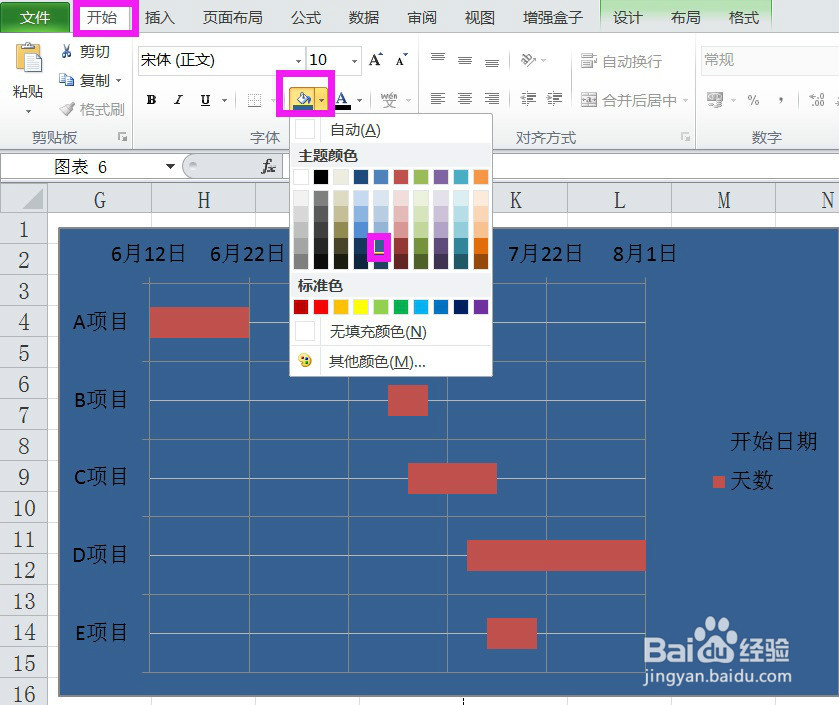

7、美化图表第一步,把下图圈起来的区域设置为“无填充色”,具体步骤直接看图。

如何用excel制作工程项目进度图(甘特图)

8、美化图表第二步,设置网格线:选中图表区→布局→网格线,根据情况自由设置自己想要的格式即可。

如何用excel制作工程项目进度图(甘特图)

9、美化图表第三步,设置背景色:选中图表区→开始→选择自己喜欢的背景色进行填充。

如何用excel制作工程项目进度图(甘特图)

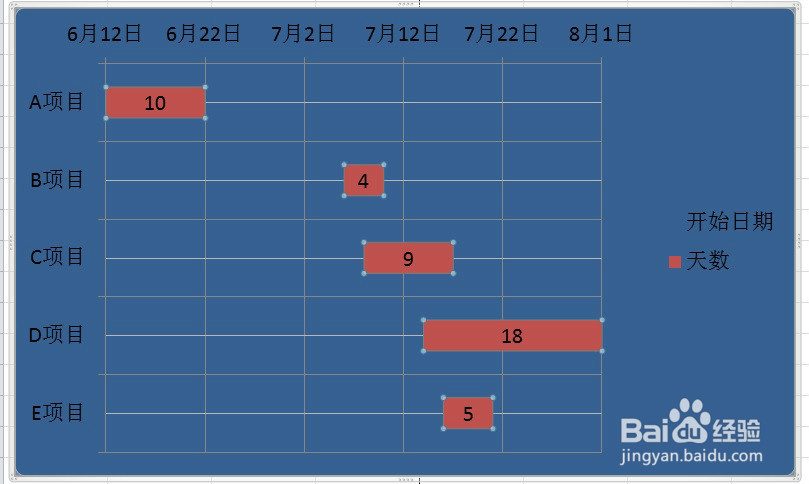

10、美化图表第四步,设置数据标签:选中红色区域→右键→添加数据标签。

如何用excel制作工程项目进度图(甘特图)
如何用excel制作工程项目进度图(甘特图)

11、美化图表其他,可以把图标中的文字、日期以及条形图设置为自己喜欢的颜色,ok。

如何用excel制作工程项目进度图(甘特图)
