ERP中生产评估日期计算详细步骤
1、 (1)Bom主单批量&时间,即Bom主单上的制造批量与工作时间,计算加工时间所运用的条件如下图:
加工时间 = 下单数 / BOM主单的制造批量 × BOM主单工作时间

2、(2)物料MRP数据,计算加工时间所运用的条件如下图如下图:
加工时间 = MRP提前期 + 下单量/变动基数 * 变动提前期 (注意:这里设置的是天数,计算加工时间需要换算成小时)

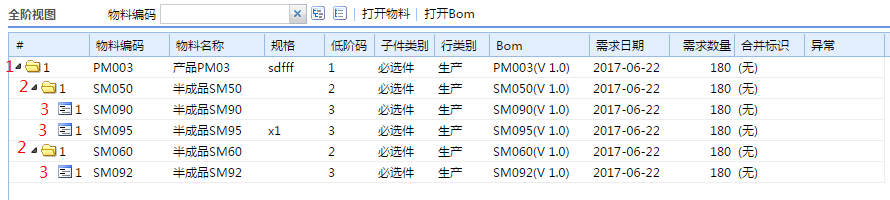

1、有如下的Bom结构,一共是三层,如图所示,产品的需求日期为2017-6-22

2、按照Bom主单批量&时间推算:
主产品的制造批量&时间为:100/1h,其它子件的制造批量&时间为:50/1h
则:
主产品加工时间 = 180/100*1 = 1.8
其它子件加工时间 = 180/50*1 = 3.6
先计算第一层产品,计划完成即需求日期,计划开始 = 计划完成 - 加工时间 = 2017-6-21 22:12
再计算第二层子件,子件的计划完成即上层物料的计划开始,公式同上;
以此类推。。。

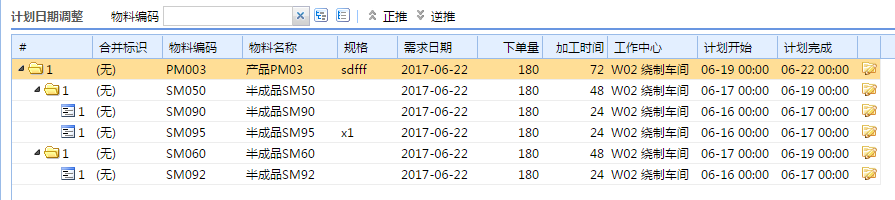

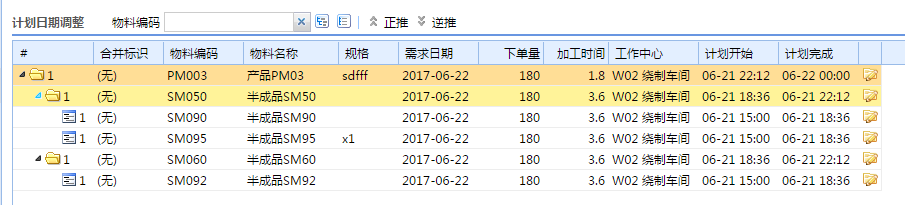

计算结果如下图:

3、按照物料MRP数据推算:
主产品的设置如下:

4、第二层子件的设置如下:

5、第三层子件的设置如下:

6、则主产品加工时间 = 1 + 180/150*1 = 3 = 72h
第二层子件加工时间 = 1 + 180/200*1 = 2 = 48h
第三层子件加工时间 = 1 + 0(未启用变动提前期)=24h
计划完成时间与计划开始时间,计算同Bom主单批量&时间方式,于是计算结果如下:
