一级建造师双代号网络计划图的计算方法
1、首先计算最早开始时间(ES)和最早完成时间(EF)
计算规则:1、起始工作默认“0”为“ES”。2、从左向右累加工作持续时间,有多个紧前工作的取大值。3、EF=ES+工作持续时间

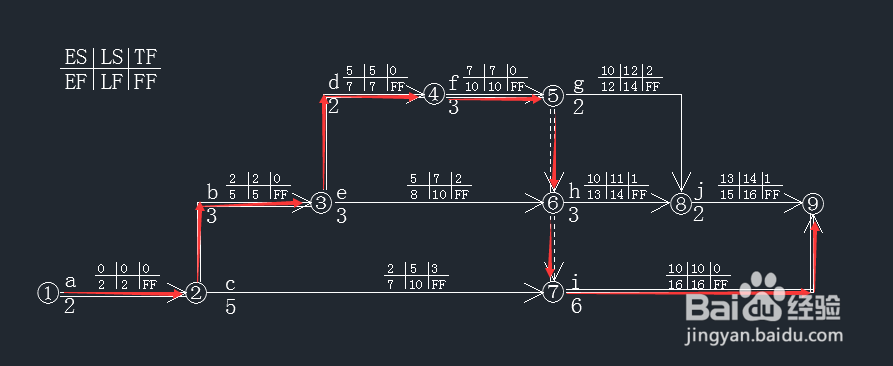

如下图: h工作有f工作和e工作为紧前工作,所以h[ES]=max(e[EF]:h[EF])
i工作、j工作也是有多个紧前工作,所以i[ES]、j[ES]取值为多个紧前工作max[EF]

2、计算最迟开始时间(LS)和最迟完成时间(LF)
计算规则:1、结束工作默认“总工期”为“最迟完成时间的最大值”,2、从右到左累减工作持续时间,有多个紧后工作最小值。(一定要注意紧前工作和紧后工作的个数)

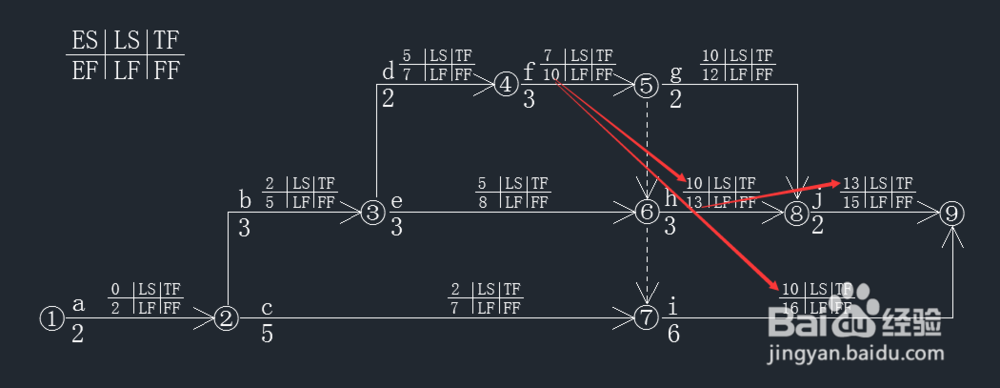

如下图:结束工作有两个紧前i和j工作,所以i[EF]是最大值视为总工程工期。取i[EF]=i[LS]=j[LS]。
a、b、c、d、e、f工作都是有多个紧后工作,故a、b、c、d、e、f的[LF]=随其后多个紧后工作的min[LS]

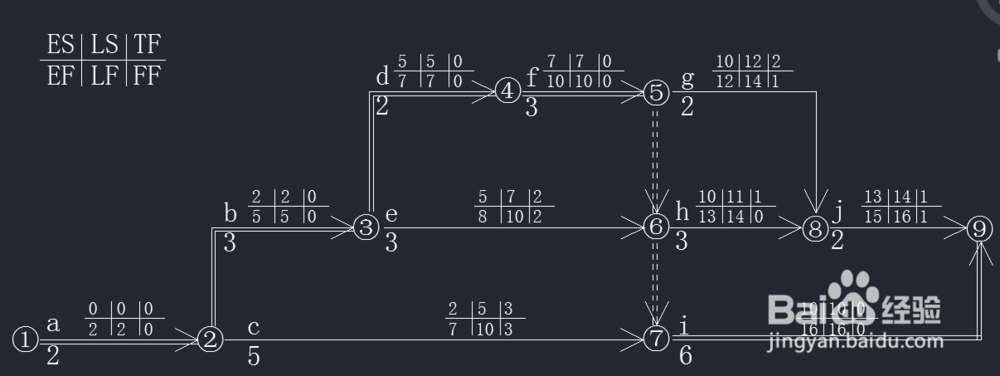

3、计算总时差(TF)
计算规则:右上-左上=右下-左下=总时差。
TF=LS-ES=LF-EF。当TF=0时为关键线路

4、计算自由时差(FF)
计算规则:1、紧后工作左上(多个取小)-自己左下=自由时差。2、因i、j工作已经没有后续工作,所以i[FF]=i[LF]-i[EF]=i[TF]、j[FF]=j[LF]-j[EF]=j[TF]
