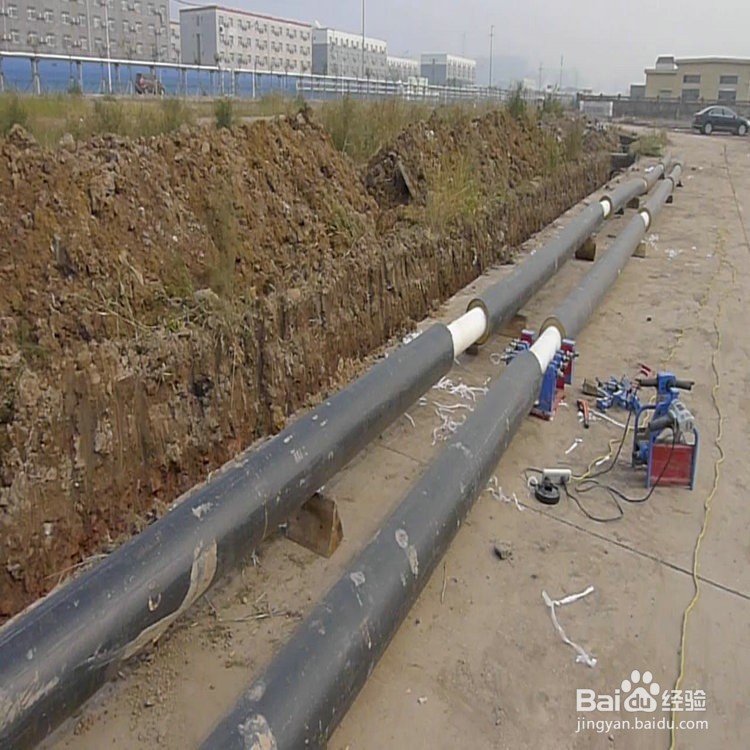

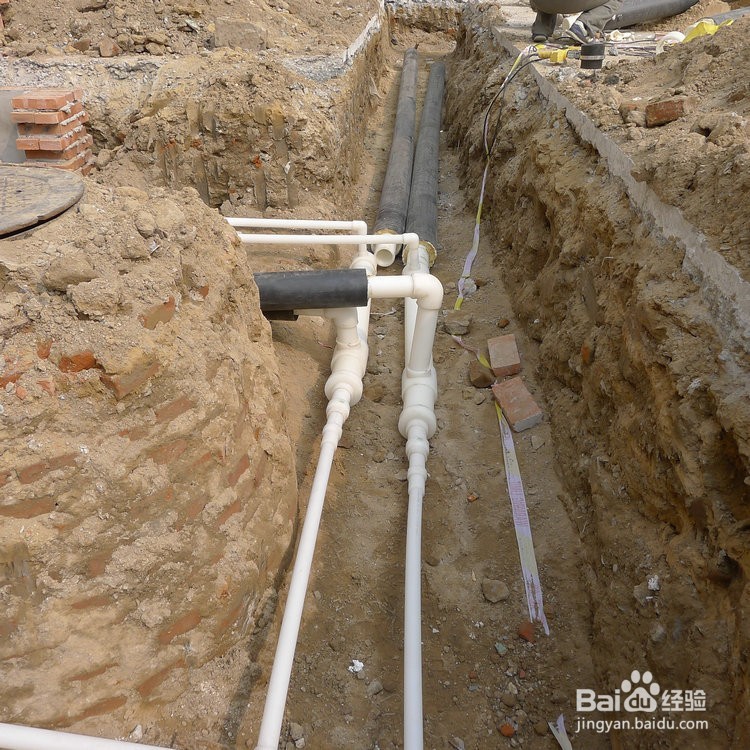

PE-RT II型预制直埋保温管施工案例
1、热熔机温度控制在250-260°C 2.PE-RT II管材、管件承插时在模头里停留时间要短
2、速度要快 管材与管件再拔出时 那一瞬间应迅速将管材管件进行承插。正常操作流程是将机器调至255°C,同时准备好要热熔的pe-rt II管材管件,待热熔机器温度达到设定温度时,左手拿管右手拿管件均衡相对用力进行承插 直至左右手同时感觉到管材管件已到达承插深度时迅速将管材管件拔出模头 ,瞬间快速将管材插入管件保持一定时间至温度冷却后,方可松手.


1、 固定需对接的部分 将需焊接的PE-RT II管材、部件固定在熔焊机的夹具上,固定后的管材、部件的中心线应在同一水平面上,管壁间重合,避免高低、左右错开。


2、铣平PE-RT II管材端面 铣平前应用干净的棉布将管端内外100mm以内擦拭干净,再将铣刀固定好,推动行走部铣平管端。这里需注意两个问题,一是止前应缓慢撤力,确保管端平滑(突然撤力铣刀会在管端留下槽壳),二是防止管端在加热前产生二次污染。




3、热熔对接 加热板熔融对接面之前,要再次检查对口情况,如有可见缝隙、错口现象要通过调节紧固螺母等办法加以纠正。先将热熔对接焊机加热板预热至210~220℃,然后熔融PE-RT II管端面,熔融时间一般为壁厚×10秒。这里需要注意的是,加热板的温度表示数只能做参考,其示数有时会因为环境温度及本身质量等原因与实际有一些出入。热熔达到设计要求主要还看管端熔化卷边情况 卷边厚度不得少于管材壁厚的1/10,要达到两端融合完全在一起才算达到标准。




4、 熔接面对接面 两个热熔面(PE-RT II管与pe-rt II管或PE-RT II管与PE-RT II管件)均达到熔接要求后,迅速移开加热板,加力使两端成一体。加力后要立即将锁扣锁死,使接口处保持恒定的对接压力,直至接口温度降至环境温度后才能将压力解除,拆下固定装置,这一环节注意降温过程中不能移动管子,也不能有外力作用在管子上。固定机器装置后,对熔融接合口的外观进行检查,对口热熔环向高度、宽度成形应均匀、美观,其高度2~4mm,宽度4~8mm为合格。




1、工序流程图 准备工作→接口电熔连接→接口外观检验→下道工序施工
2、人员培训这种工艺很特殊对设备、参数等要求极高易出现虚焊(假焊)造成渗漏水,且PE-RT II管件价格很高,一般不建议此工艺。厂家要委派技术人员给从事二型耐热聚乙烯(pe-rt II)道连接的操作人员,在上岗前必须进行专门训,经过考核和技术评定合格后方可上岗操作。参与培训人员除了在聚乙烯专用料特性、电工知识、聚乙烯熔接设备、耐热聚乙烯(pe-rt II)管道施工技术等理论知识方面进行培训,并参加考核。
3、施工机具的准备 根据施工工艺的要求,准备相应的施工机具。为了统一耐热聚乙烯(pe-rt II)管道的焊接质量和熔接参数,不同生产厂家生产的管材、管件熔接参数不同.
1、在设计和施工中,一定要真正理解供热管道直埋敷设方式分为有补偿直埋敷设及无补偿直埋敷设两种方式,确实掌握两种方式各自的工作原理,特点及其应用场合,以便在设计上合理选用,施工上安全、可靠、经济。
2、首先要掌握概念:有补偿直埋敷设方式,是通过管线自然补偿和补偿器(如方形和波纹管补偿器)来解决管道热伸长量的,从而使热应力为最小;无补偿直埋敷设,简单地说就是管道在受热时没有任何补偿措施,而是靠管材本身强度来吸收热应力。
3、无补偿敷设方式的基本原理:在安装管道时,首先给管道加热到一定温度,然后将管道焊接固定,当管道恢复到安装温度时(温度降低),管道预先承受了一定的拉应力。当管道通热工作时,随着温度的升高,管道应力为零,当继续升温时,管道的压应力增加,当温度升到工作温度时,管道的压应力(热应力)仍小于许用应力。这样,管道可以不用补偿装置而正常工作了。这种无补偿方式应用第四强度理论,施工时需要对管道预热,施工比较麻烦,但国内外已有大量工程实践,理论计算可靠,能确保安全。另一种无补偿方式是近几年由我国北京煤气热力设计院提出的计算方法和应力分类采用安定性分析,应用第三强度理论。这种方式充分发挥钢材塑性潜力,施工方便,无需预热。
